新建Project中周六和周日没有计算工期解决办法
鉴于Project很少有朋友使用,投标时候的横道图和网络图又必须使用Project软件,在网上之类的教程很少,在摸索了一段时间后把常见的Project软件问题和技巧在此分享,希望给需要的朋友帮助。
操作方法
- 01

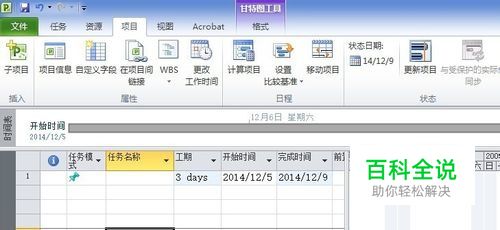

我先在Project2010中新建一个文件,我们输入开始日期和结束日期如图所示。当我们输入开始日期为"2014/12/05",结束日期为“2014/12/09”时,明明是5个工作日,但是工期却显示3天。
- 02

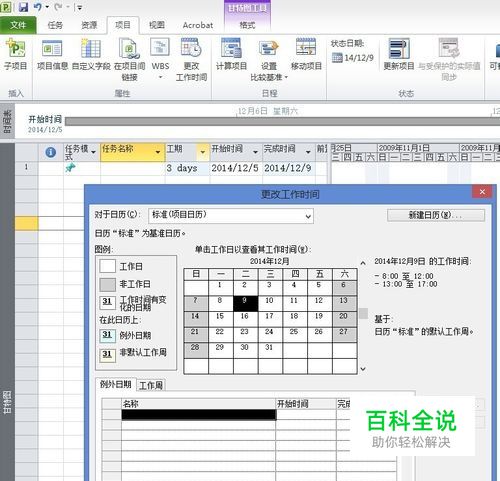

这时我们选择“项目”-”更改工作时间”
- 03

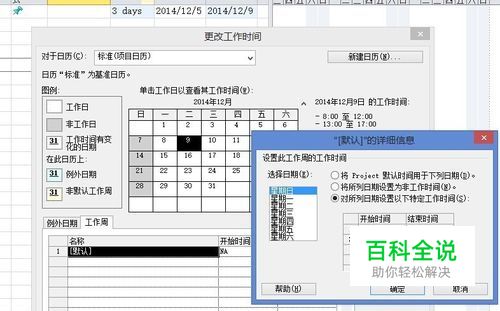

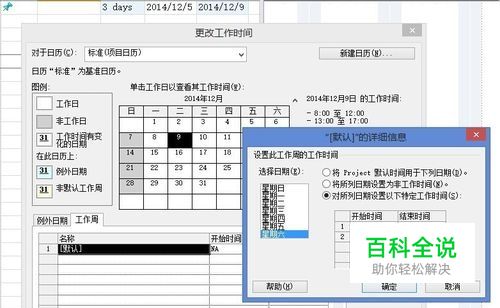

选择下面的“工作周”,双击下面的黑色“默认”,选中周六,将开始时间设置为如图所示,(此时间为Project默认一天的工作时间,只要是8小时就可以)。
- 04
同样的方法设置周日。
- 05

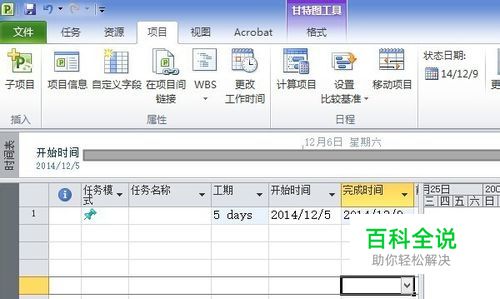

我们现在重新输入开始日期为"2014/12/05",结束日期为“2014/12/09”,此时即会正确显示正确的工期为5天。
赞 (0)
