使用Microsoft Office Project制定项目计划时,默认情况下周六和周日是非工作日的,但有些情况下项目进度很紧,可能就要大家放弃周末休息时间加班连轴转了,就是在制定项目计划的时候把周六和周日也计算为工作日,那么如何在Project 中把非工作时间改成工作时间或者把周六周日修改为工作日;
操作方法
- 01
步骤1、通过Microsoft Office Project打开某项目计划,如下图为小编使用的示例项目计划;
- 02

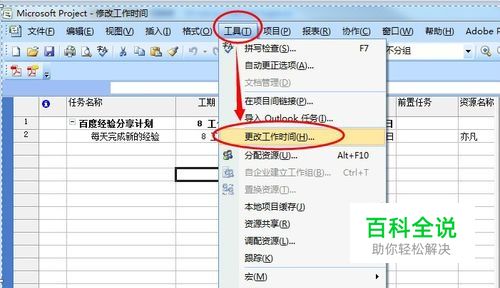

步骤2、鼠标左键点击顶部菜单栏中的“工具”,然后在弹出的下拉菜单中鼠标左键点击“更改工作时间(H)…”,参见下图所示;
- 03

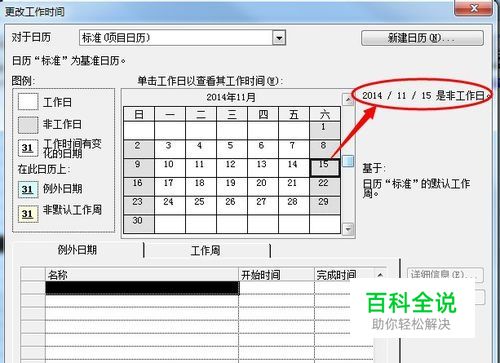

步骤3、弹出”更改工作时间“窗口,在该窗口中大家可以看到默认情况下周六和周日是非工作时间,如下图所示提示2014/11/15为非工作日;
- 04

步骤4、在如图所示的”例外日期“下的“名称”列点击鼠标左键,然后输入任意文字信息,可以看到日历框中的15号自动变为暗红色的背景,如果把“完成时间”修改为2014/11/16日,则可以看到图中15号和16号周六周日的数字下方都出现了下划线;
- 05
步骤5、鼠标左键双击上图中周六对应的数字15,会弹出“设定周末为工作日的详细信息”窗口;
- 06

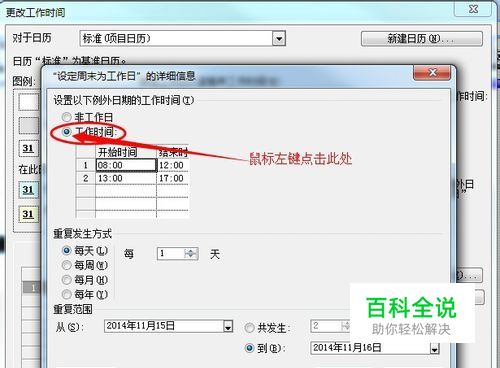

步骤6、鼠标左键点击“工作时间”前的圆框(Radiobutton),可以看到下方会显示开始时间和结束时间,这里默认的为上午工作时间是08:00~12:00,下午13:00~17:00,可以根据自己项目的实际情况通过点击鼠标左键进行修改,最后点击“确定”按钮返回“更改工作时间”窗口,再次点击“确定”按钮返回项目计划的甘特图界面;
- 07
步骤7、大家从下图中可以看到,对于小编设置的需要8个工作日的项目计划,已经自动把周六和周日都计算在内了,这个图和步骤1中的甘特图对比大家就可以看出区别了,在步骤1中因为周六和周日是非工作日,所以项目计划的结束时间是到2014/11/25号才结束,而现在项目计划是到2014/11/21号结束;
