利用excel制作日期进度表
如何利用excel制作日期进度表呢?请往下看。
操作方法
- 01

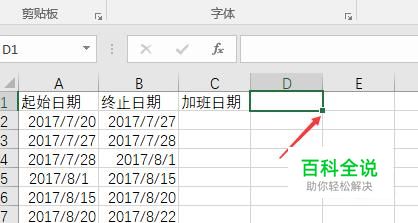

打开excel,新建一个文件,然后在录入工作的起始日期,终止日期。
- 02

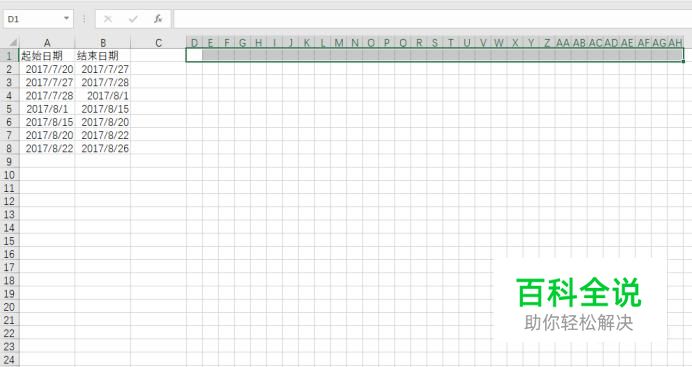

从D1开始,用鼠标左键点击框的右下角的点不放向右拉,拉向AH1位置,因为从D1到AH1刚好是1到31,一个月的天数。
- 03

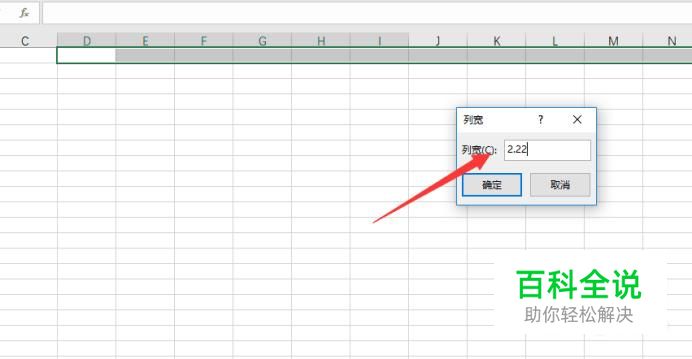

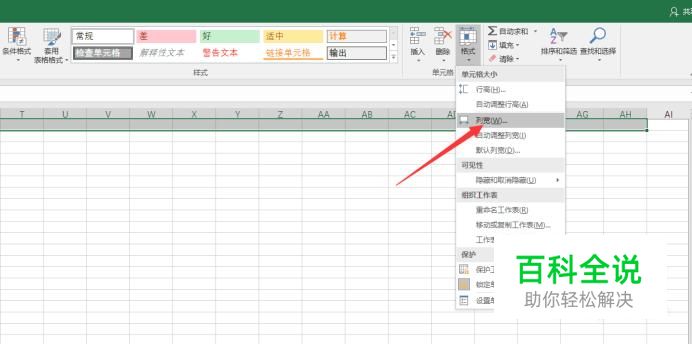

点击菜单栏上的“格式”—“列宽”。我们把列宽的比例调成2.22的比例,如下图。
- 04

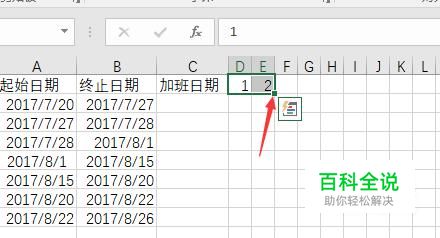

在D1出处输入阿拉伯数字1,E1处输入阿拉伯数字2,然后选中D1,E1单元格,点击单元格右下方的圆点向右拉,拉到AH1的位置,单元格里的数字就变成1-31.
- 05

单击鼠标左键将D2到AH2的部分选中,单击鼠标右键,将“设置单元格格式”选中。
- 06

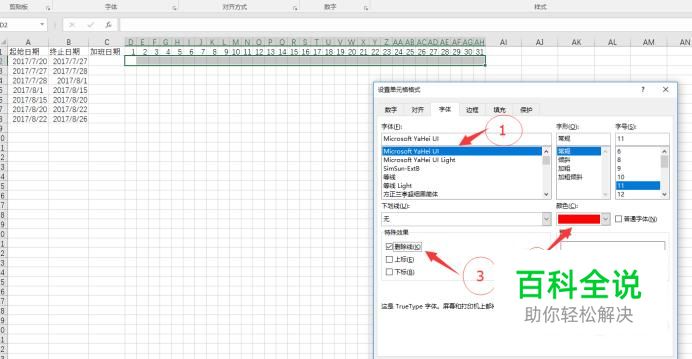

在接下来的对话框中点击“字体”选项,选中Microsoft YaHei UI字体,颜色选择显眼的颜色,特殊效果处一定要将“删除线”打钩,然后点击确定。如下图一目了然。
- 07

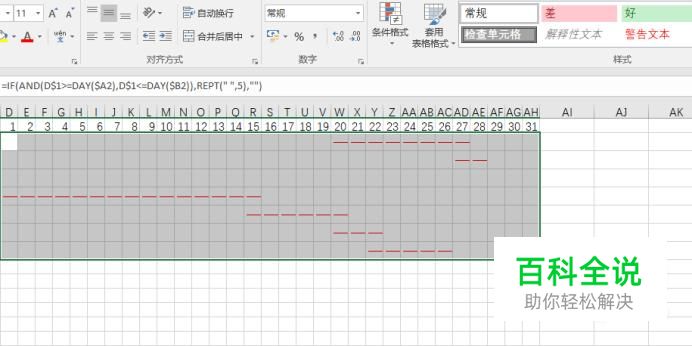

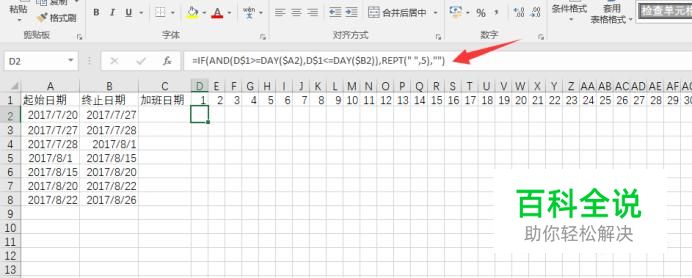

接下来就要用到函数了。 在D2单元格中输入函数:=IF(AND(D$1>=DAY($A2),D$1<=DAY($B2)),REPT(" ",5),"") 不好记这个函数,大家可以直接复制小编的。
- 08
点击D2单元格拖动鼠标并填充。
- 09

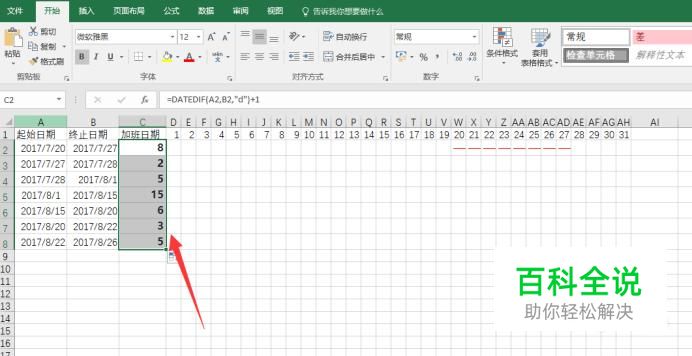

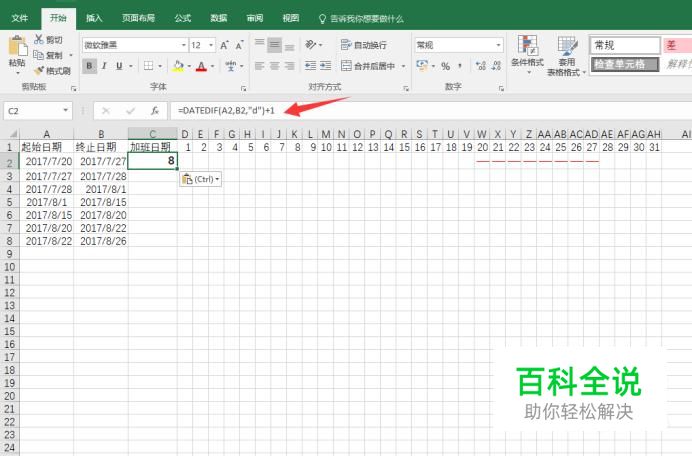

然后在C2单元格处输入函数:=DATEDIF(A2,B2,"d")+1,然后点击C2单元格右下角圆点向下填充,就是加班的日期。如下图。
- 10

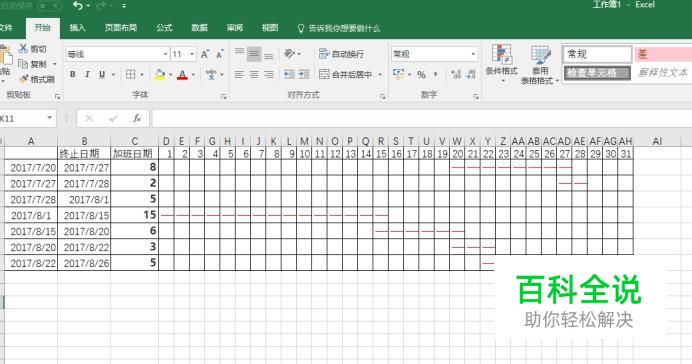

最后一步啦。选中区域,在菜单栏里找到“边框”—“所有框线”,OK!
